养殖设备出口流程:从技术确认到目的港安装,最容易失控的不是报关而是前置边界

禽舍自动化设备出口,需拆分核对多品类 HS 编码,明确贸易术语界定风险。方案书面确认后再投产,做好出厂测试与分箱包装;备齐清关单证,项目节点绑定付款;提前规划现场安装调试与售后,将完整交付流程上线独立站,增强海外客户信任。

第一步:确认 HS、监管与贸易条款

整套鸡舍设备往往不止一个 HS 编码。禽类饲养机械常见 HS 843629,但钢结构件、电机、风机、水帘泵、控制柜、传感器、无线通信模块和备件可能分别归类。HS 归类会影响税率、原产地规则、进口许可与统计判断,不能把所有货都笼统写成“poultry cage”。签单前应由报关行或专业人士按实际货物和目的国税则复核。

贸易术语也决定风险边界。FOB 下卖方的责任与 CIF、DAP、DDP 很不同;初次项目不宜为了促成订单轻易承诺 DDP 或“负责安装到能生产”,除非已核实本地税费、清关主体、吊装、签证、施工和保险。合同应写明交货地点、分批装运、木箱/裸装、港口堆存和延误责任。

第二步:技术冻结,再下采购与生产

项目必须有技术冻结节点:布局图、笼组/料水线长度、设备接口、电压、控制逻辑、颜色和包装方式经客户书面确认后,再进入排产。对于集蛋、清粪、料线等联动设备,建议在出厂前进行空载或模拟联动测试,并把视频、序列号、电机铭牌和电控参数留档。

包装按“目的地能否顺利收货”设计。笼网和框架可以提高集装箱装载率,但要防潮、防挤压与清点;控制柜、传感器和易损件宜做防震防潮包装并贴清晰箱唛。每一箱都要能对应装箱单和安装编号,客户现场才不会出现“货都到了、找不到第一根主料线”的情况。


第三步:单证与出运

常用基础单证包括商业发票、装箱单、销售合同、提单/海运单、报关资料、原产地证(如客户或协定税率需要)、保险单以及目的国要求的合规文件。设备若包含熏蒸木包装,应使用符合 ISPM 15 要求的材料并保留标识;这是经常被忽略却可能影响清关的环节。不同国家可能还要求进口许可、符合性证书或产品注册,必须由客户与当地清关代理在发货前确认。

付款建议与项目节点绑定,例如订金、发货前验货/视频确认后的进度款、提单副本或到港后的尾款。对首次合作方,信用风险与技术风险同样重要。不要只拿一份 PI 就把所有定制设备做完。

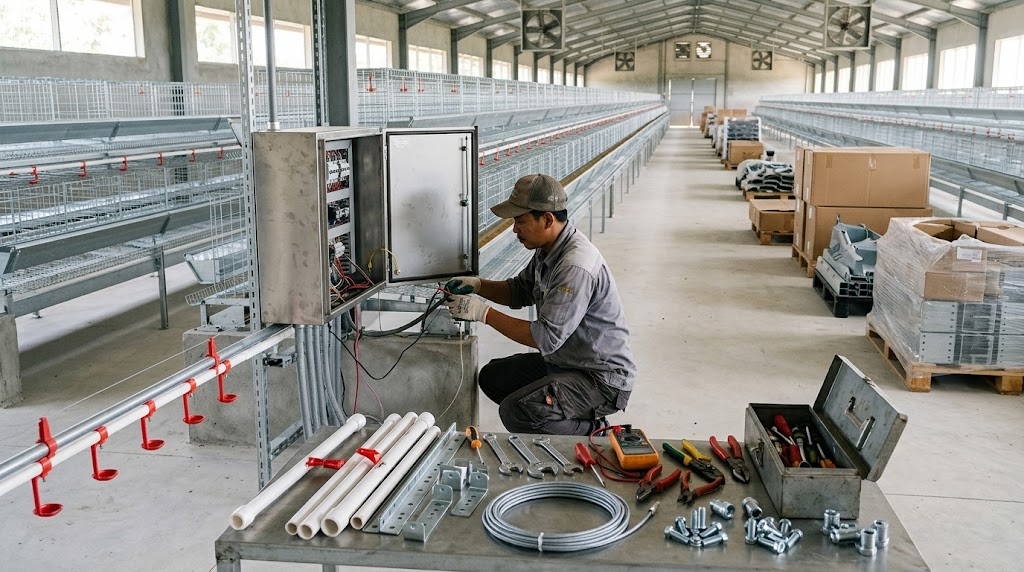

第四步:到港后的安装、调试和售后

养殖设备项目真正的交付,在货到现场后才开始。出运前就应确认基础是否完成、施工人员是否到位、工具和电缆谁提供、控制柜由谁接线、调试是否需要远程或派员、停电应急如何处理。建议提供按鸡舍/区域编号的安装手册、短视频、易损件包、首次运行检查表和远程支持联系人。

把这套流程展示在独立站或销售资料里,会显著提高买家对复杂项目的信任。乘风出海可协助企业把技术确认、交付流程、质量控制和售后内容组织成客户看得懂的页面,让询盘在进入销售前已有基本匹配信息。


乘风智能外贸-独立站获客

官网:inwind.cn

电话:0310-3181515 / 18000611133

微信服务号:乘风智能外贸-独立站获客

抖音 / 小红书 / 视频号:乘风智能外贸-独立站获客

Mina

作者

Mina

谷歌 Ads 认证优化师,专注外贸独立站 Google Ads 投放与海外获客,擅长广告账户优化、关键词策略及转化提升,持续分享跨境营销实战经验
